گزارش بازدید دوره ای 12 و 13 آذرماه
بازدید از تمامی بلوک های پروژه موسوی قوچانی (12و13 آذر 1402)
در راستای برنامه های نظارتی مدیریت مشارکت ها و سرمایه گذاری بنیاد بهره وری موقوفات، در روزهای 12 و 13 آذر ماه از تمامی بلوک ها و سایت مگا پروژه مشارکتی مسکونی موسوی قوچانی بازدید به عمل آمد

در این بازدید که توسط کارشناس مسئولان این واحد به همراه مهندسین شرکت سرمایه گذاری مسکن شمال شرق از بلوک های 1 تا 8 این پروژه بزرگ صورت گرفت، گزارش پیشرفت پروژه اخذ و در جریان روند عملیات اجرایی قرار گرفتند.
بلوک یک این پروژه در مرحله تایید مطالعات ژئوتکنیک و ارزیابی مقاومت و ظرفیت باربری خاک می باشد و دستگاه های حفاری در حال فعالیت می باشند.

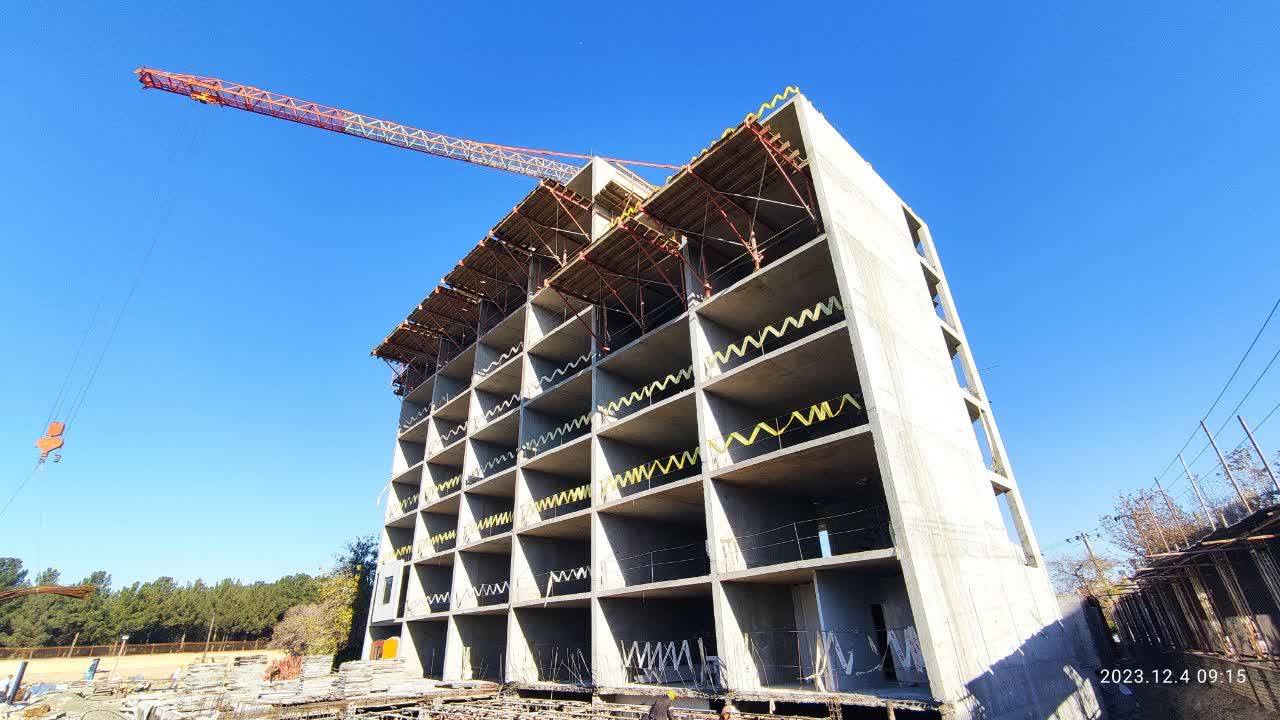

بلوک دو سازه اسکلت بتنی که به روش قالب تونلی اجرا شده به پایان رسیده و در مرحله اجرای اتصالات فلزی سرویس پله ها می باشد.
سایت بلوک سه پروژه بطور کامل خاکبرداری شده است. پیمانکار فنداسیون و اسکلت این بلوک تعیین شده و با توجه به جنس خاک منطقه، جهت مقاوم سازی و تثبیت خاک زیر فنداسیون حدود 50% از بتن ریزی مگر اجرا شده است. همچنین 10 عدد از شمع های فنداسیون حفاری، آرماتوربندی و بتن ریزی شده است.
در بازدید از بلوک 4 پروژه مشخص گردید که گودبرداری به طور کامل انجام شده و مطالعات ژئوتکنیک آن به اتمام رسیده است و در مرحله تهیه نقشه های سازه و انتخاب پیمانکار فنداسیون و اسکلت میباشد.
در بلوک 5 این پروژه اسکلت بتنی طبقه منفی یک و همکف به طور کامل انجام شده است. آرماتور بندی ستون های طبقه اول اجرا شده و نیمی از ستونهای طبقه اول بتن ریزی شده است و سقف طبقه اول در آن قسمت در حال آرماتور بندی و قالب بندی میباشد.
بلوک های 6 و 7 این پروژه به طور کامل گودبرداری شده است و مطالعات ژئوتکنیک آن به اتمام رسیده است و در مرحله تهیه نقشه های سازه و انتخاب پیمانکار فنداسیون و اسکلت میباشد.
و بلوک 8 نیز گودبرداری به طور کامل انجام شده و مطالعات ژئوتکنیک آن به اتمام رسیده است. حدود 90% از فنداسیون نواری اجرا شده است و فنداسیون گسترده در حال آرماتور بندی و قالب بندی می¬باشد.
